火灾自动报警系统7条核心规范全解析:90%的项目踩过这些坑!

某大型综合体项目,消防验收当天,专家查看火灾报警控制器控制点位数——
一台控制器竟然接了3500多个点,超过规范上限300多点。
总线短路隔离器后面挂了60多个设备,超标近一倍。
更离谱的是,33楼的烟感报警,控制器却在20楼,回路线跨越了中间楼层避难层。
验收结论:不合格,全面整改,工期延误2个月。

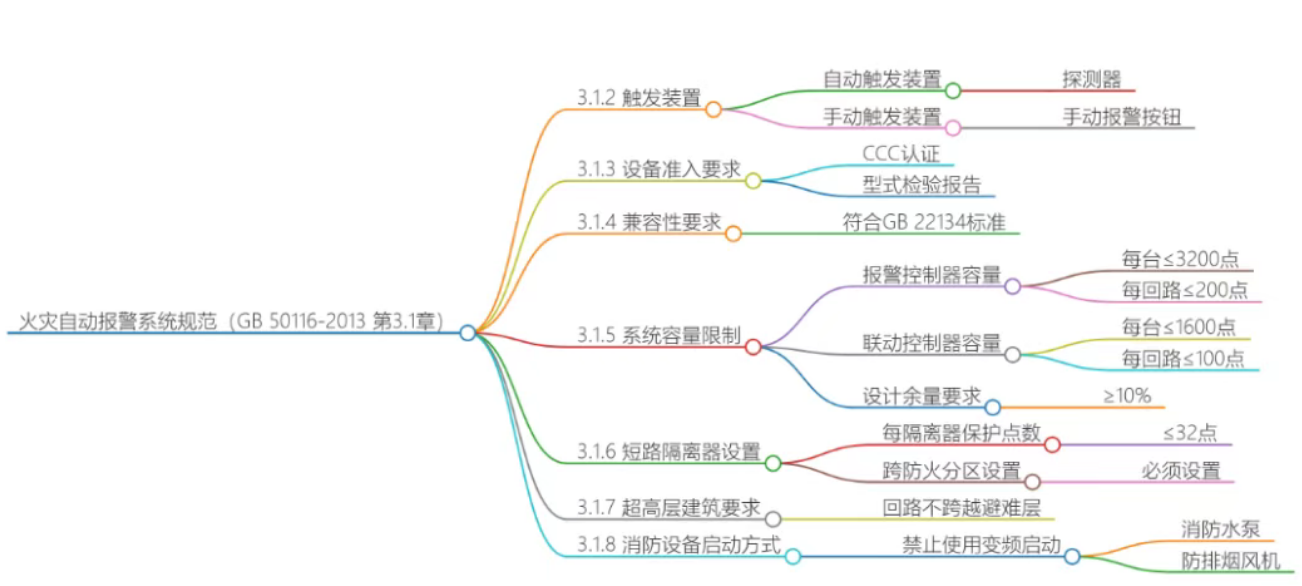

这些问题,全部出自规范GB 50116-2013 中。
今天我们把涉及到的条款逐条拆解,讲清楚每一条的核心要求、未执行后果、易错点和整改措施。看完这篇,至少施工时可避开90%的常见错误即使图纸有误,你也可找到甲方阐明你的担忧,后期出了问题责任不在你这,你可以不管,但不能不知道。
第一条:自动+手动,缺一不可
规范原文
3.1.2 火灾自动报警系统应设有自动和手动两种触发装置。
白话解读
系统不能只靠探测器自动发现火情,必须同时配备手动报警按钮(墙上那个红色小方盒)。
自动触发:感烟、感温、火焰探测器等
手动触发:手动火灾报警按钮

⚠️ 违规施工后果(施工与系统运行)
➤未设置手动报警按钮 系统不完整,联动测试无法通过 → 验收不合格,需增补手报、重新布线,破坏已装修墙面
➤手报安装位置不当(过高/过低/被遮挡) 验收时尺寸不符 →重新开孔安装
⚠️ 易错点与整改

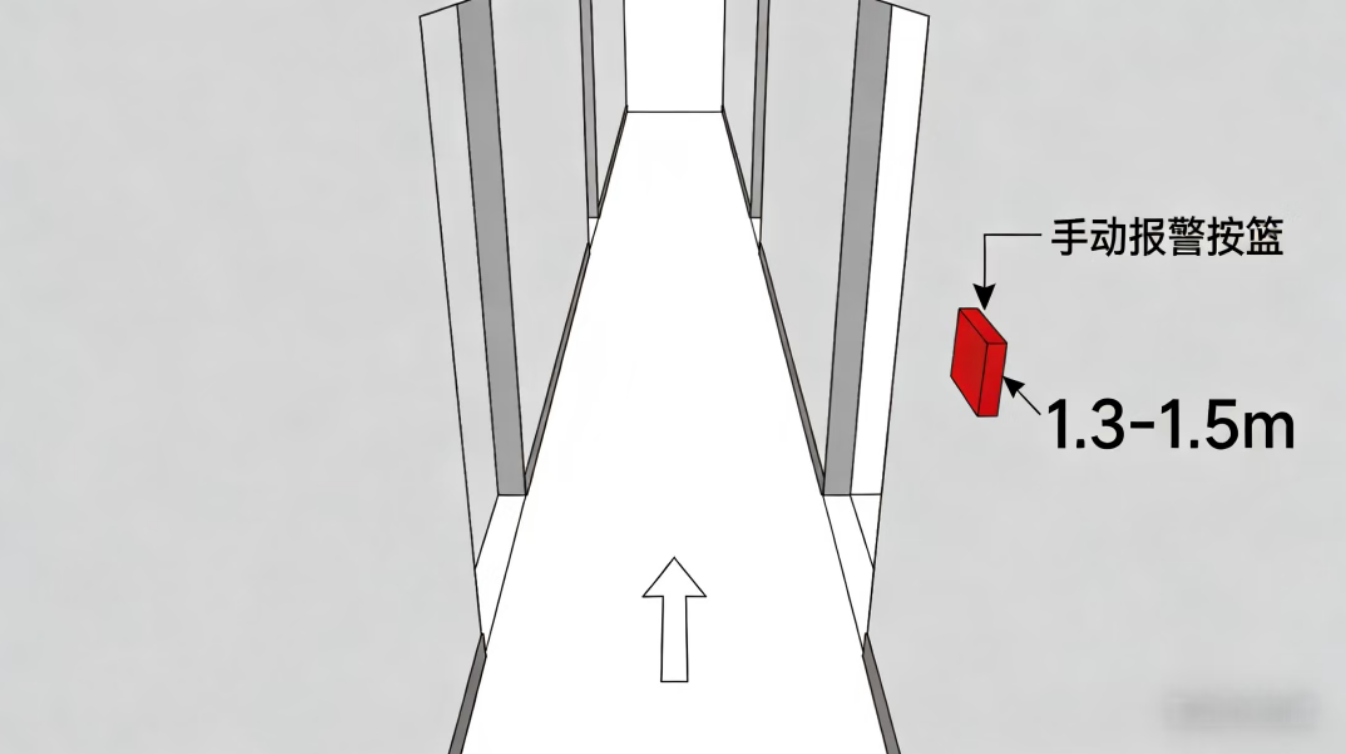

只装探测器,忘记装手报: 按规范要求在疏散通道、出口处补充安装,手报安装高度错误或被遮挡 安装在距地1.3-1.5m处,周围无遮挡物
第二条 设备必须有“身份证”
📖 规范原文
3.1.3 火灾自动报警系统设备应选择符合国家有关标准和有关市场准入制度的产品。
💡 白话解读
所有设备(探测器、手报、模块、控制器等)必须有:
CCC认证(中国强制性产品认证)
型式检验报告(国家级检测机构出具)
市场准入证明(在有效期内)
⚠️ 违规施工后果(施工与系统运行)
➤使用无证或伪劣产品 探测器误报频发或火灾时不报警 → 系统无法稳定运行,需全部拆除更换,造成巨大浪费
➤产品证书过期仍在使用 运行期间设备批量故障,系统瘫痪风险高,维修更换成本激增
⚠️ 易错点与整改
贪便宜采购无证产品或贴牌产品 采购前查验CCC证书和检验报告,保留复印件备查
产品证书过期仍在用 定期核查证书有效期,过期产品及时更换
第三条 兼容性不是小事
📖 规范原文
3.1.4 系统中各类设备之间的接口和通信协议的兼容性应符合现行国家标准《火灾自动报警系统组件兼容性要求》GB 22134的有关规定。
💡 白话解读
不同品牌、不同型号的设备要能互相“对话”。不能出现“A品牌的控制器接不了B品牌的探测器”这种情况。
⚠️ 违规施工后果(施工与系统运行)
➤混用不同品牌设备,通信协议不兼容 控制器无法识别探测器信号,或联动指令发送失败(如报警了但风机不启动)→ 全系统通信故障,需更换控制器或全部现场设备,返工成本极高
⚠️ 易错点与整改
混用不同品牌设备,导致通信故障 尽量选用同一品牌系列产品;必须混用时,提前确认设备兼容性
第四条(总第3.1.5条):控制器容量上限(核心!)
📖 规范原文
3.1.5 任一台火灾报警控制器所连接的火灾探测器、手动火灾报警按钮和模块等设备总数和地址总数,均不应超过3200点,其中每一总线回路连接设备的总数不宜超过200点,且应留有不少于额定容量10%的余量;
任一台消防联动控制器地址总数或火灾报警控制器(联动型)所控制的各类模块总数不应超过1600点,每一联动总线回路连接设备的总数不宜超过100点,且应留有不少于额定容量10%的余量。
💡 白话解读

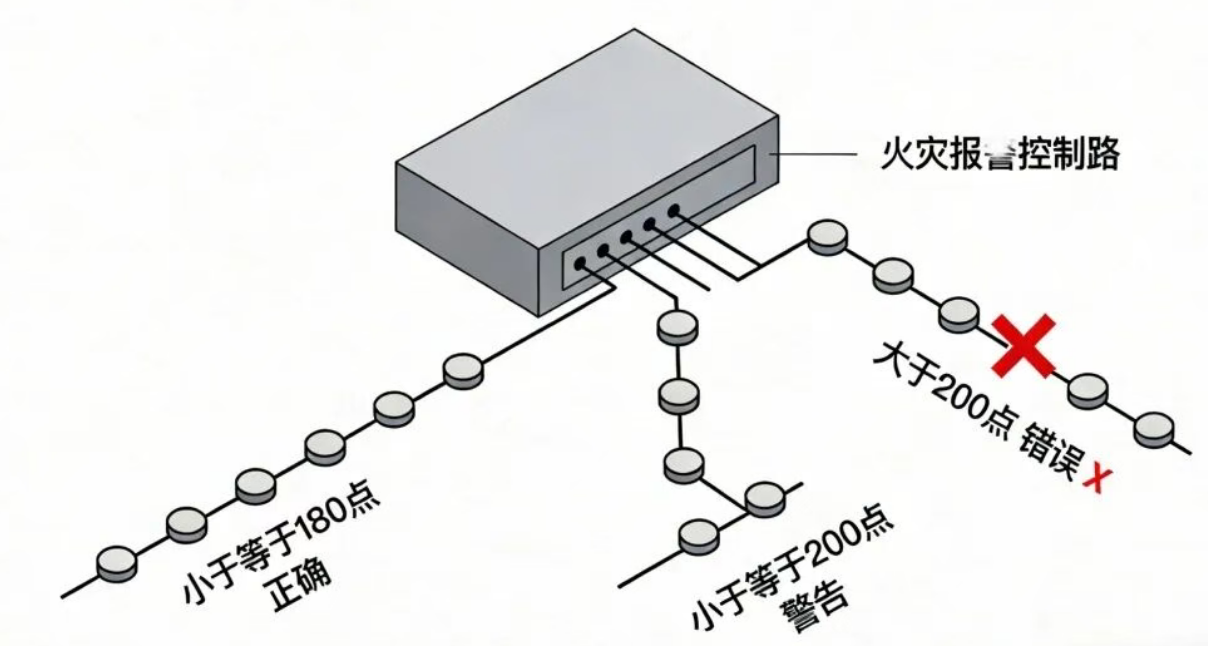

示例:一个回路最多接200个设备,但建议只接180个(留10%余量),方便后期增加或维修。 | ||

⚠️ 违规施工后果(施工与系统运行)
控制器总点数超3200 系统响应迟钝、死机、丢包,火灾时关键联动可能不执行
回路点数超200且不留余量 后期增加设备无法接入,需增加控制器或重新划分回路,造成大量管线返工
联动回路点数超100 模块动作不可靠,排烟、广播等可能部分失效
⚠️ 易错点与整改
为省钱,一台控制器拼命加设备 按规范拆分多台控制器
回路设备数刚好200点,不留余量 每个回路控制在180点以内
联动回路接了超过100个模块 拆分回路,或增加控制器
白话解读
短路隔离器的作用:当某一段线路短路时,隔离故障段,保证其他设备正常工作。
两个硬性要求:
每个隔离器后面挂的设备≤32个

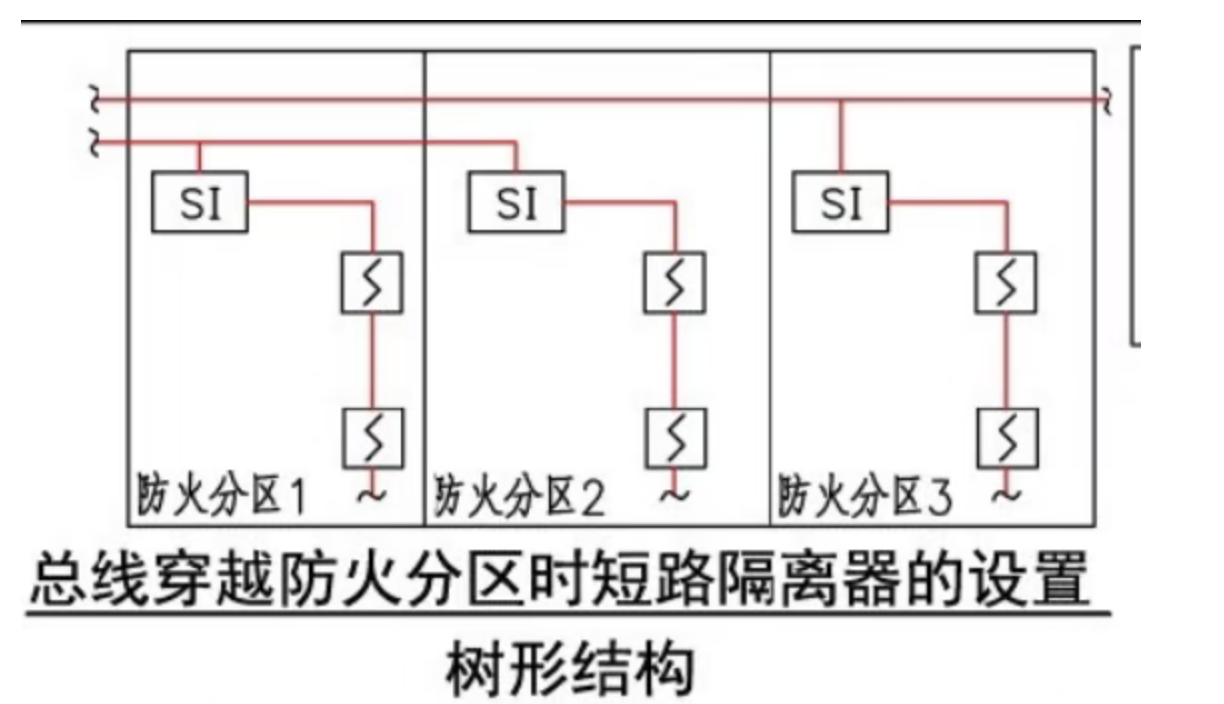

总线跨防火分区的地方,必须加隔离器

⚠️ 违规施工后果(施工与系统运行)
➤未设隔离器 总线任一处短路,整个回路所有设备离线,大面积探测器、手报、模块全部失效
隔离器后设备超过32点 短路时隔离范围过大,损失过多设备
穿越防火分区未设隔离器 一个分区短路连累相邻分区,系统区域性瘫痪
⚠️ 易错点与整改
一个隔离器后面挂了40、50个设备 拆分为多个隔离器,每组≤32个
总线穿越防火分区时未设隔离器 在每个穿越点补充安装隔离器
根本不知道要装隔离器 设计阶段就明确隔离器数量和位置
第六条(总第3.1.7条):超高层建筑的特殊要求
📖 规范原文
3.1.7 高度超过100m的建筑中,除消防控制室内设置的控制器外,每台控制器直接控制的火灾探测器、手动报警按钮和模块等设备不应跨越避难层。
💡 白话解读

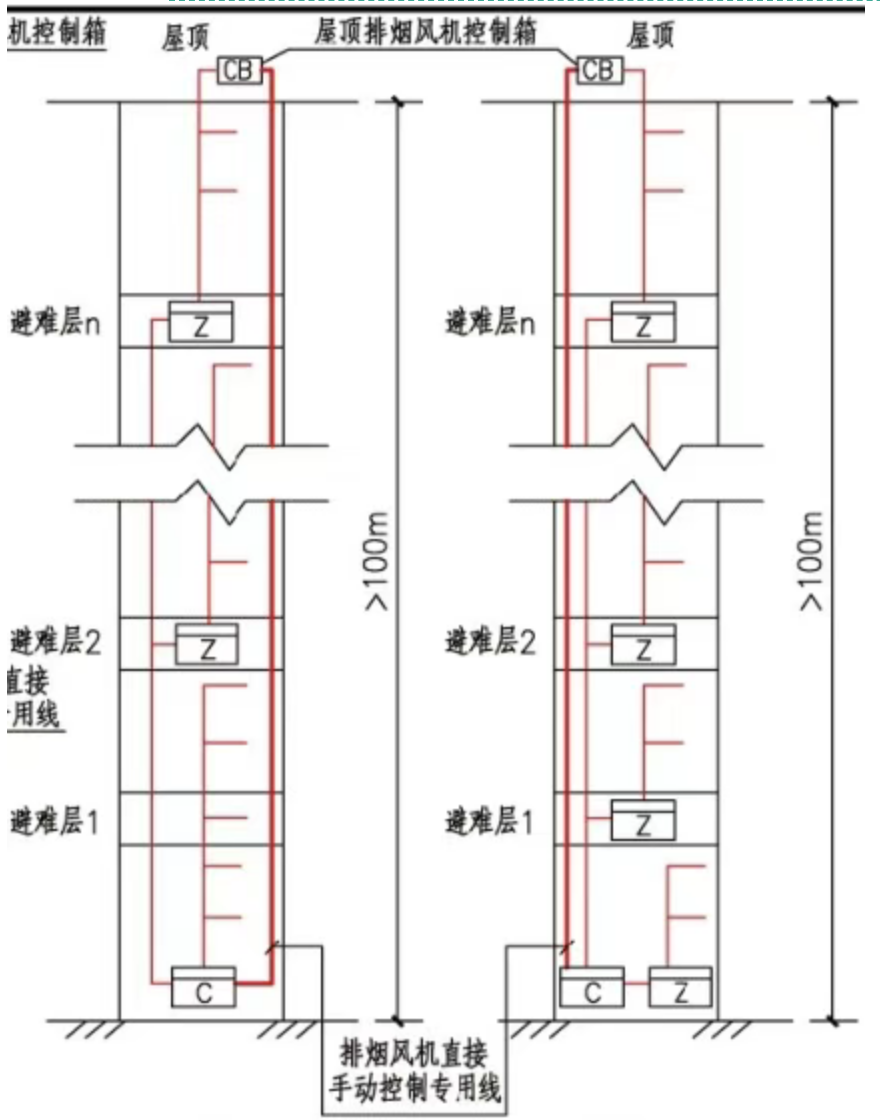

超高层建筑(>100米)时,避难层是“分界线”:
一台控制器只能管同一段内的设备
不能出现“控制器在20楼,控制的设备在33楼”这种跨越避难层的情况

⚠️违规施工后果(施工与系统运行)
➤控制器跨越避难层 线路信号衰减严重,远端设备频繁掉线;故障时排查困难,需要逐层测试;火灾时该避难层上下区域可能无报警
⚠️ 易错点与整改
控制器控制的设备跨越了避难层 重新划分控制范围,每段独立配置控制器
未按避难层分区设计 设计阶段就按避难层分段规划
第七条(总第3.1.8条):禁止变频启动
📖 规范原文
3.1.8 水泵控制柜、风机控制柜等消防电气控制装置不应采用变频启动方式。
💡 白话解读
消防水泵、排烟风机等关键设备,不能用变频器启动。
原因:
变频器故障率高于直接启动
变频启动可能影响启动速度和稳定性
消防设备需要第一时间全速运行
⚠️ 违规施工后果(施工与系统运行)
水泵/风机采用变频启动 变频器故障率高,启动过程中可能停机;
火灾时设备无法全速运行,水压不足、风量不够,灭火排烟失效
⚠️ 易错点与整改
为节能给消防水泵配变频器 立即拆除,改用星三角或直接启动
图纸设计时写了变频启动 修改设计,改为规范允许的启动方式
⚠️ 综合后果警示(施工与系统运行层面)
🔴 系统瘫痪 总线短路无隔离 → 全楼探测器离线;
控制器超容 → 死机不联动 火灾时系统形同虚设,验收一票否决
🟠 验收失败 手报缺失、容量超标、隔离器不合规 → 检测报告不合格 无法通过消防验收,项目不能投入使用
🟡 返工重做 设备不兼容、布线错误 → 需拆除已安装管线、重新采购 工期延误1-3个月,成本增加30%以上
🟢 运行故障 误报频发、模块不动作、信号不稳定 物业疲于处理误报,用户投诉不断,系统被擅自关闭
一句话总结:不按规范施工,轻则返工、重则系统瘫痪。规范里的每一条数字,都是用工程教训换来的。

✅ 1分钟自检清单
报警控制器容量检查:
✅ 单台控制器总点数 ≤ 3200
✅ 单回路点数 ≤ 200(建议 ≤ 180)
✅ 联动控制器总点数 ≤ 1600
✅ 联动回路点数 ≤ 100(建议 ≤ 90)
短路隔离器检查:
✅ 每个隔离器后设备 ≤ 32个
✅ 总线穿越防火分区处有隔离器
超高层建筑检查:
✅ 控制器控制范围未跨越避难层
设备与安装检查:
✅ 所有设备有CCC认证和检验报告
✅ 手动报警按钮安装在1.3-1.5m高度
✅ 水泵/风机控制柜未使用变频启动
全部打勾才算合格!
