利达消火栓系统是建筑固定式灭火核心设施,以室内外消火栓、管网、稳压供水设备为核心,承担初期火灾扑救、火场供水灭火的关键作用,是建筑消防验收的必查重点项目。利达消火栓系统配套设备标准化、适配性强,施工安装对管材选型、管网敷设、设备安装尺寸、水压试验有着严格规范,施工细节缺陷极易导致出水压力不足、阀门漏水、设备无法正常启用等问题。本文详细罗列利达消火栓系统全套施工安装材料,明确标准化施工工艺流程,梳理施工、验收、运维阶段常见问题,分析问题根源并给出针对性整改措施,为消防工程标准化施工提供实操指导。

一、系统全套施工安装材料明细

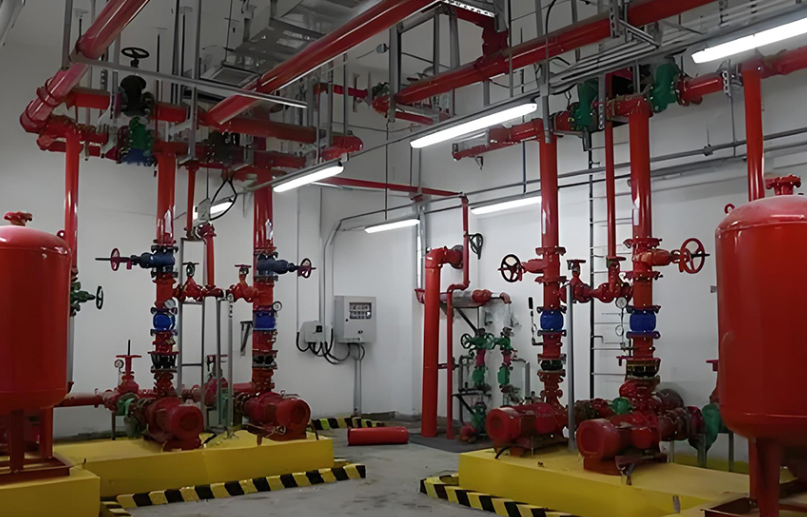

利达消火栓系统施工材料主要分为核心设备、管网管材、阀门配件、辅助耗材四大类别,所有材料需符合消防国标及利达系统适配标准,严禁非标材料混用。核心设备包含利达室内消火栓箱、SN65型消火栓栓头、消火栓水带、消防水枪、消防卷盘、消火栓启泵按钮、室外地下/地上消火栓、消防水泵、稳压泵、气压稳压罐等,其中室内消火栓箱为标准定制款,适配各类民用、工业建筑,箱体厚度、尺寸符合国标验收要求。
管网管材根据建筑场景选型,室内主干管、支管常用热镀锌无缝钢管、热镀锌焊接钢管,高层及超高层建筑主干管选用加厚无缝钢管,保障承压能力;管材规格包含DN65、DN80、DN100、DN150等,适配不同供水流量、压力需求。管网配套阀门及配件包含消防闸阀、蝶阀、止回阀、信号阀、泄压阀、柔性防水套管、刚性套管、管道支架、吊架、伸缩节、法兰垫片、密封胶圈等,所有阀门需具备消防认证,开关灵活、密封性能良好。
辅助施工耗材包含防锈漆、银粉漆、管道生料带、密封垫、膨胀螺栓、固定支架、防火封堵材料、标识标牌、油漆刷、试压专用堵头、排水软管等。此外配套电气材料包含消火栓启泵按钮信号线、电源线、接线盒、线缆保护管等,保障启泵信号稳定传输至消防主机。
二、标准化施工安装工艺规范
利达消火栓系统施工遵循“先预埋、后管网、再设备、最后试压冲洗”的施工流程。前期预埋阶段,墙体、楼板管道穿墙位置提前预埋防水套管,套管规格大于管道外径2号,预埋位置精准、固定牢固,避免后期管道安装偏移。管道敷设前需清理管材内部杂物、铁锈,检查管材无破损、裂纹、砂眼,管件匹配完好。管道连接采用法兰连接或丝扣连接,丝扣连接需缠绕足量生料带,丝扣外露2-3扣,法兰连接垫片居中、螺栓对称紧固,杜绝渗漏隐患。
管道支架、吊架安装间距符合规范,竖直管道、水平管道支架间距严格对标国标,固定牢固、受力均匀,避免管道变形下垂。管网敷设完成后,及时对管道进行防锈处理,除锈干净后涂刷防锈漆、银粉漆,漆面均匀无漏涂、流挂。室内消火栓箱安装是核心工序,严格把控安装尺寸:消火栓头出水口中心距箱体侧板250mm,栓头设置在箱门开启一侧,确保箱门完全开启后不与栓头、水带发生碰撞干涉;箱体安装平整、垂直,箱体与墙体贴合紧密,无缝隙、无松动。
消火栓水带、卷盘摆放整齐,水带无扭曲、折叠,接口对接紧密,水枪摆放固定牢靠;消火栓启泵按钮安装在箱体醒目位置,接线规范、标识清晰,按下后可快速触发消防水泵启动信号。管网施工全部完成后,分阶段进行水压强度试验和严密性试验,强度试验压力为工作压力的1.5倍,稳压30分钟无压降、无渗漏;严密性试验稳压2小时,压力达标、管网无渗漏为合格,试压完成后彻底冲洗管网,清除内部杂物、铁锈。
三、施工高频问题、成因及规范整改方案
1. 消火栓箱安装尺寸偏差、设备干涉。常见问题为栓头安装偏移,出水口距侧板距离不达标,箱门开启后碰撞栓头、水带,无法完全开启;箱体倾斜、与墙体缝隙过大。主要成因是施工放线不准、预埋定位偏差,安装时未核对标准尺寸,后期墙面装修未配合整改。整改方案:重新校准箱体安装位置,调整栓头固定位置,严格把控250mm标准间距;校正箱体垂直度,缝隙采用防火封堵材料填充密实,调整箱门合页,确保箱门开启顺畅、无遮挡,设备摆放规整无干涉。
2. 管网渗漏、阀门密封不严。丝扣连接处、法兰接口、套管位置渗水漏水,阀门关闭不严、滴水不止。成因包括丝扣生料带缠绕不足、接口密封垫老化破损、法兰螺栓紧固不对称、管道套管封堵不严、阀门质量不达标或安装错位。整改方案:拆解渗漏接口,重新缠绕生料带、更换全新密封垫片,对称紧固法兰螺栓;重新封堵套管缝隙,采用防水防火材料密实填充;更换故障阀门,重新校准阀门安装角度,调试阀门开关灵活性。
3. 消火栓出水压力不足、供水流量不够。高层、远端消火栓出水压力偏低,无法满足灭火供水需求。核心成因是管网管径选型偏小、管道堵塞杂物、稳压设备未调试到位、管网存在漏气点、阀门未完全开启。整改方案:核查管网管径适配性,偏小管径及时更换整改;彻底冲洗管网,清除内部铁锈、杂物;重新调试消防水泵、稳压泵参数,校准压力阈值;全面排查管网漏气点,封堵修复,确保所有供水阀门完全开启、无节流。
4. 启泵按钮信号失灵、无法联动启泵。按下消火栓启泵按钮后,消防主机无反馈信号、水泵不启动。成因是按钮接线虚接、线路断路、编码点位错误、联动逻辑未录入、线路受潮短路。整改方案:逐点检测按钮接线状态,重新压接松动线路,修复断路点位;核对设备编码与主机点位,补全联动编程程序;做好线路防潮防护,更换老化破损线缆,调试信号传输稳定性。
5. 管道防腐不到位、标识缺失。管道局部漏刷漆、漆面脱落生锈,管网无水流方向标识、阀门无启闭标识,不符合验收标准。整改方案:全面除锈补漆,分层涂刷防锈漆、面漆,确保漆面均匀完整;统一粘贴管网水流方向、设备名称、阀门启闭标识,做到清晰规范、一目了然。
四、施工收尾与验收管控要点
系统施工收尾需完成管网全面清洁、设备规整、标识完善、封堵整改,杜绝遗留隐患。验收阶段重点核查设备安装尺寸、管网试压记录、防腐施工质量、联动功能、标识体系,确保所有参数符合规范要求。同时做好成品保护,避免装修施工损坏消火栓设备、磕碰管网,后期定期排查管网压力、密封状态,保障系统长期稳定运行。
